Liceo 1: ¨Pronto para luego de las vacaciones de julio, si se reacondiciona el tercer piso el plazo se extendería
Así lo explica la Arq. Alejandra Abelar, Arquitecta Residente del Codicen tras recorrer la obra y dialogar con @gesor
Así lo explica la Arq. Alejandra Abelar, Arquitecta Residente del Codicen tras recorrer la obra y dialogar con @gesor

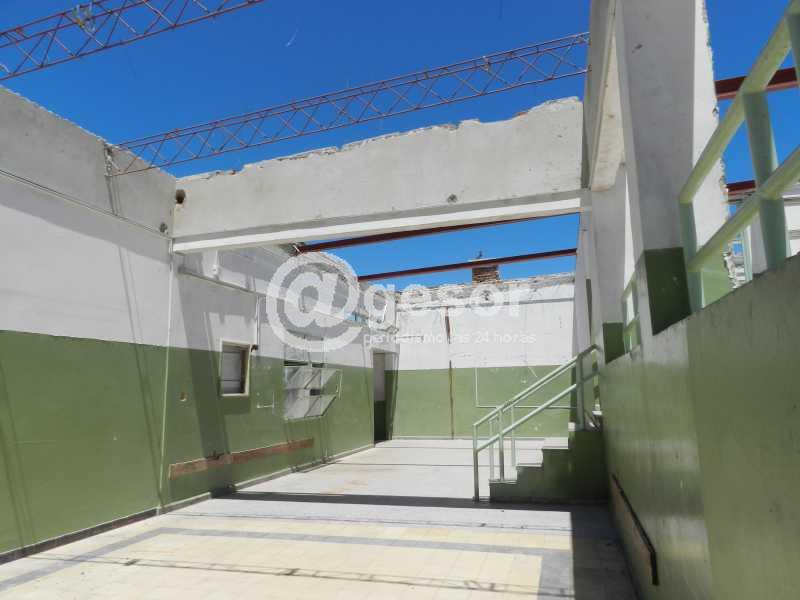

@gesor recorrió todas las instalaciones del Liceo 1 "Roberto Taruselli" de Dolores junto a la Arq. Alejandra Abelar, Arquitecta Residente del Codicen, explicando luego lo que está planificado y lo que resta definir. El proceso que se venía haciendo en la reconstrucción se dividió en dos etapas, se va a hacer primero lo que es el techado, la reparación de aberturas y después la reforma y acondicionamiento del edificio.
El techado, en la semana que viene estamos iniciando las obras ya se licitó la empresa, está adjudicada, que ahí vamos a tener un plazo de 60 días para ejecutar la obra, vamos a estar empezando la semana que viene.
Después lo que se va a hacer en consenso con la comunidad educativa, con la comisión, los directores, es tener un panorama de ver qué es lo que quiere la comunidad y en consenso con Secundaria y Codicen definir cual será la intervención que se hará en el liceo.


¿Cuánto tiempo llevará el techado?
"Son 60 días de obras, probablemente sea menos por el sistema, lo viable es eso".
¿Habrá que esperar que pase la licencia de la construcción?
"Vamos a pedir una autorización especial para seguir trabajando para avanzar lo más posible, siempre con la prioridad de la facjada contra la plaza donde están los materiales más preciados".


¿La empresa está definida?
"Está definida, es la de Washington Barboza de Fray Bentos, que ya tiene antecedentes en ANEP, tiene buenas referencias, se invitó a seis empresas, se presentaron cuatro y dos ofertaron. Había un tema de escala, por lo que no todas las empresas tienen la capacidad financiera para hacer la licitación".
¿La construcción llevará buena parte del 2017?
"Lo primero que hay que hacer es definir la intensidad de la intevención, si se va a hacer solo reforma, u obra nueva, si va a haber ampliaciones de aulas. Qué va a pasar con el tercer piso, siempre va a primar un tema técnico, tanto en lo pedagógico como en lo edilicio".


Desde lo técnico, ¿la estructura del tercer piso está en condiciones de volver a prestar la misma utilidad que tenía antes del tornado?
"Totalmente, no tenemos compromiso estructural, hay un estudio de un ingeniero de por medio para llegar a la solución que se va a ejecutar y a su vez viable de reconstruir con todas las recomendaciones que hizo el ingeniero, el controlar que la empresa ejecute lo que está en el proyecto".
Eso va a variar el tiempo de construcción si se hace eso.
"Si se va a reformar y mantener lo que estaba varía considerablemente el tiempo de obra, porque si estamos pensando en una ampliación, probablemente se nos duplique el tiempo de obra. Estamos hablando de supuestos, porque todavía no hay definiciones".


Si todo marcha bien ¿estaría pronto para iniciar los cursos 2018?
"Eso sí es seguro, quiero esperar cual es el acuerdo con la comisión y la comunidad en general para ver el alcance, si estamos hablando de reforma y acondicionar lo que está, bajando los laboratorios, conceptos generales como se manejaron, ahí podemos estar hablando de un paso mucho más corto, no antes de las vacaciones de julio".
Algunos apuntes surgidos durante la reunión con integrantes de la comisión de reconstrucción de los liceos, docentes, padres y exalumnos, hubo planteo de no utilizar el tercer piso donde funcionaban laboratorios y aulas, ya que no cuenta con salida de emergencia y en caso de un nuevo insuceso podría ser una trampa mortal.
Si esa tercera planta no se tiene en cuenta, habrá que ver como se hace la distribución de los alumnos que trabajaban allí y que ahora no tendrían esas instalaciones, por lo que debería definirse donde irían.
